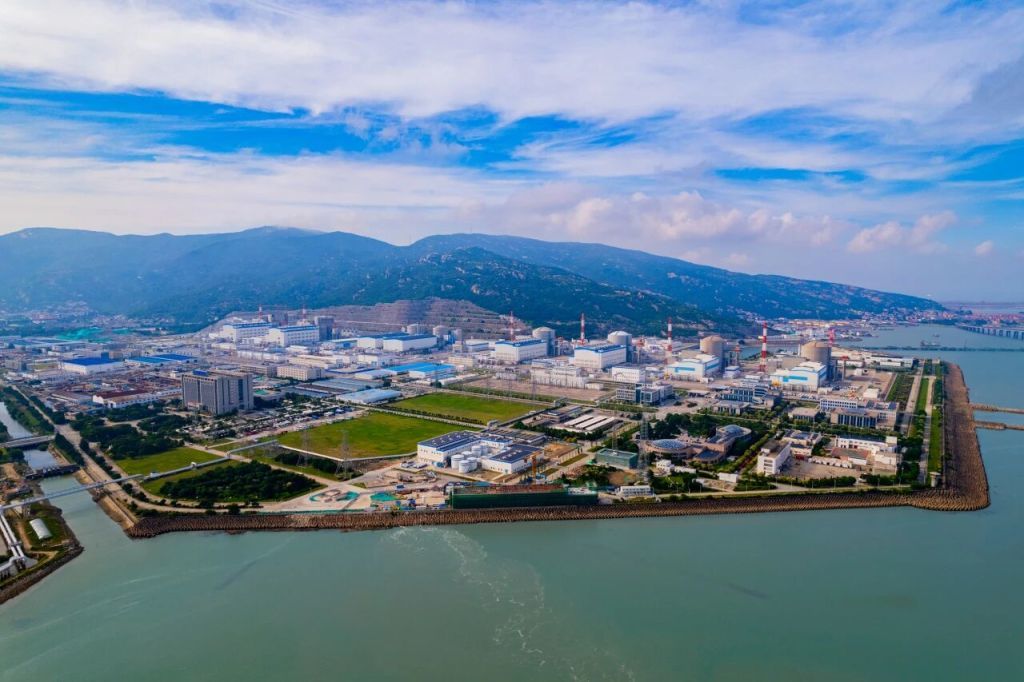

中俄最大核能合作项目 田湾核电7号机组开始装料
2026-08-12 07:26:15 · chineseheadlinenews.com · 来源: 澎湃新闻
记者8月12日获悉,中核集团旗下中国核电投资控股的田湾核电7号机组当天开始首次装料,为后续的反应堆临界、商业运行奠定坚实基础。
作为核电建设全周期的关键节点,首次装料是为核反应堆植入“能量心脏”的核心工序。在这一阶段,全新的核燃料组件被装入反应堆堆芯,不仅是对机组数年工程建设质量、系统调试水平、安全管控能力的全面检验,更是核电机组转入带核运行阶段的起点。
田湾核电7、8号机组作为中俄两国元首视频连线见证开工的“元首工程”,是中俄两国核能领域迄今为止最大战略合作项目。7、8号机组采用俄罗斯VVER-1200三代核电机型,单机装机容量126.5万千瓦,单台机组年发电量近百亿千瓦时,设计寿命60年。
据了解,本次装料为VVER-1200型机组国内首堆首次装料,共需完成163组核燃料组件装载工作,分为燃料组件转运、燃料装载入堆以及装载正确性核查三部分。燃料装载入堆采用全自动远程装料控制系统,装料时工作人员在距离反应堆大厅30米的换料机控制室内严密监视换料过程安全、有序开展,每组燃料组件装入堆芯的精度都控制在毫米级,整个过程堪比“飞针绣花”。装料工作全部完成后,机组将进入带核调试阶段。
位于江苏省连云港市的田湾核电是中俄核能合作典范项目,也是全球在建加在运总装机容量最大的核电基地。截至目前,田湾核电1-6号机组长期保持安全稳定运行,累计安全上网电量超5000亿千瓦时,多项安全运行指标位居全球同类机组前列。按照建设计划,田湾核电7、8号机组将于2026年、2027年投入商业运行,目前8号机组已完成冷试。
待田湾核电基地全部机组投运后,总装机容量将突破900万千瓦,年清洁供电量超700亿千瓦时。
